全方位项目简介:胜宁电气是屋顶业主,先创公司负责开发及承建的合作模式,项目位于德州市宁津县正阳路(大祁工业园西侧约100米),业主利用自家工厂山东胜宁电器有限公司厂区车间屋顶面积约23000平方米,建设装机容量2.1兆瓦屋顶分布式光伏发电系统,设计铺设4580块450Wp光伏组件,项目采用“自发自用、余电上网”模式。主要设备包括光伏组件/逆变器/配电系统及配套设施。 项目于2022年1月份开工,于2022年3月份结束。此项目特别突出的特点是有完善的检修通道和清洗系统。胜宁电站项目作为分布式光伏发电系统,非常具有代表性。 2.1MW光伏电站每年发电360万度电,每年为业主节省180万元人民币,可以减少2512.44吨的二氧化碳减排量。
具体流程介绍如下:

一、屋面加固,加大了屋面承载能力

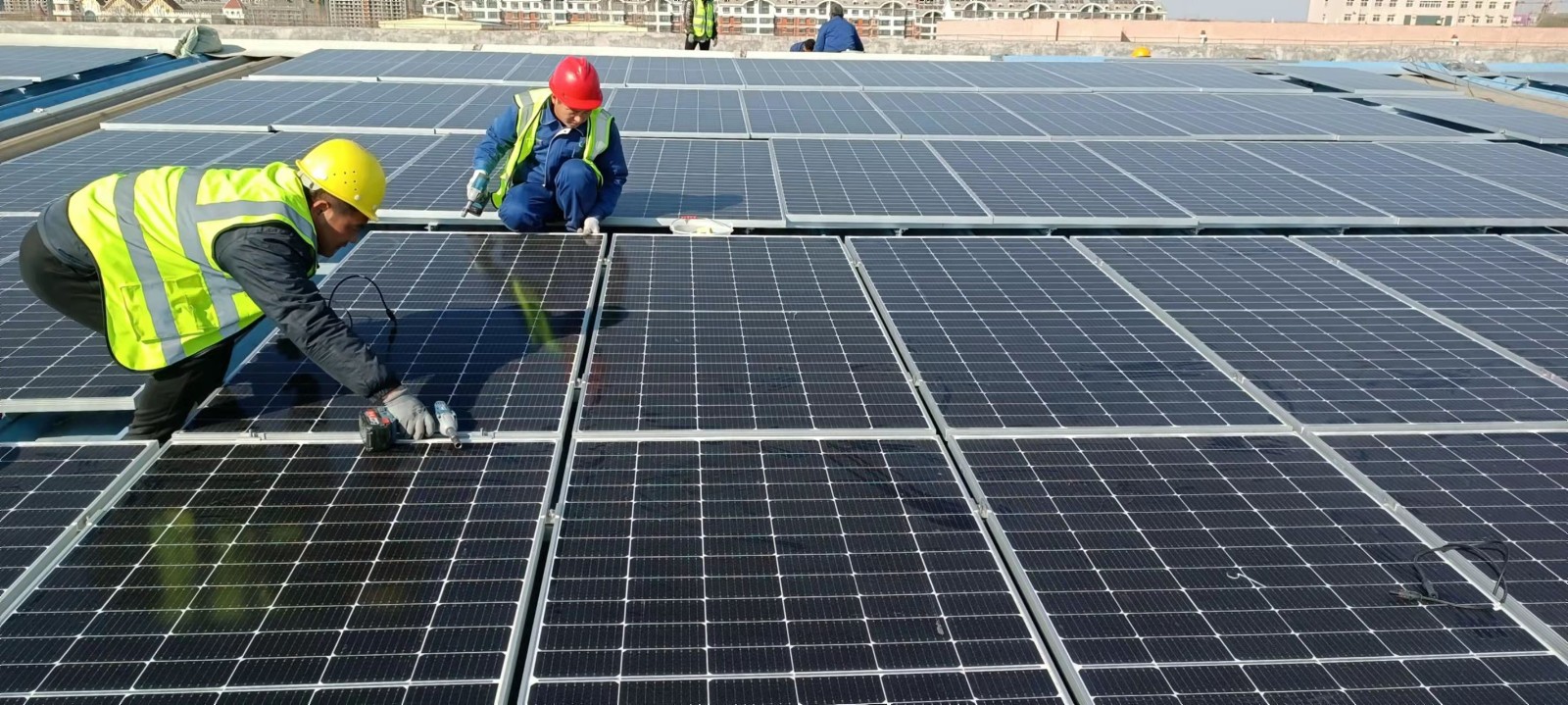

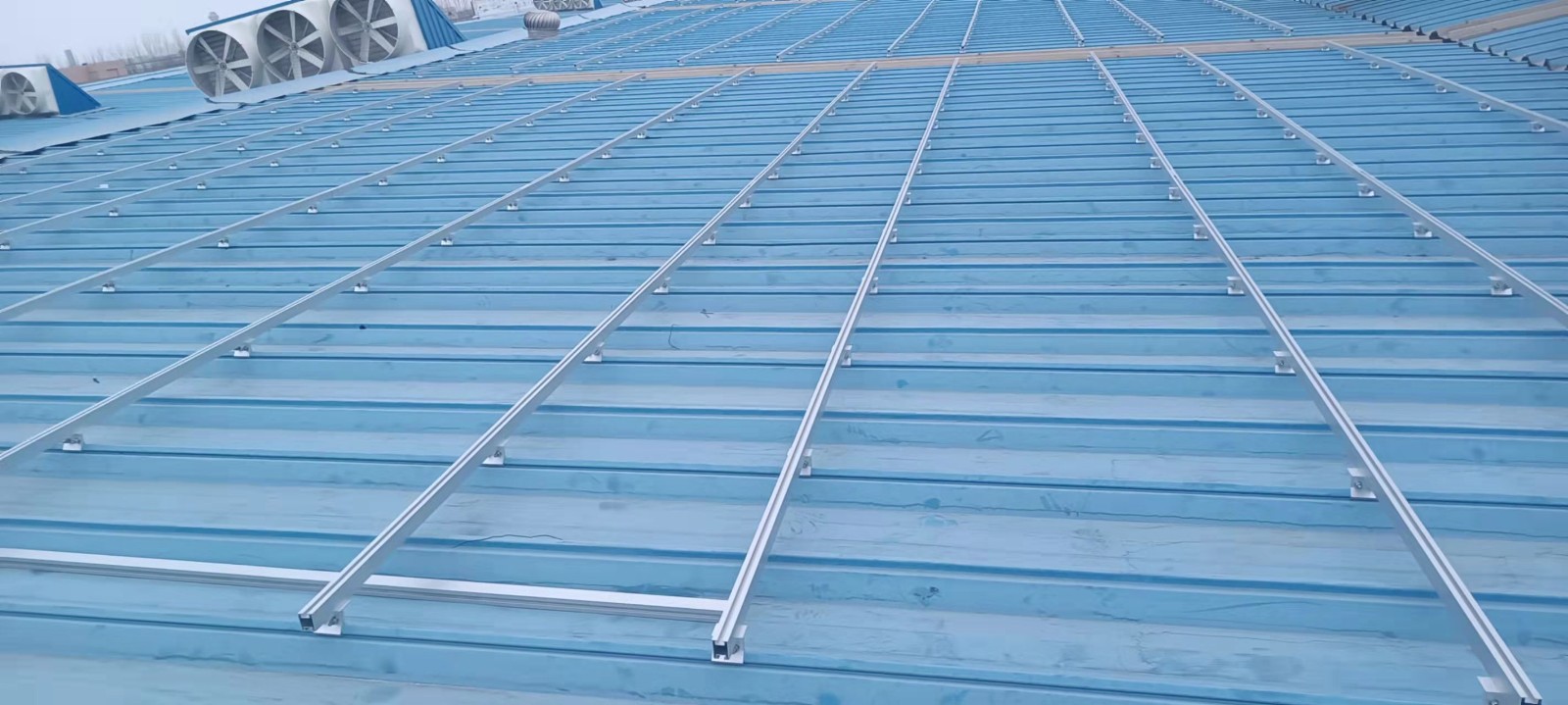

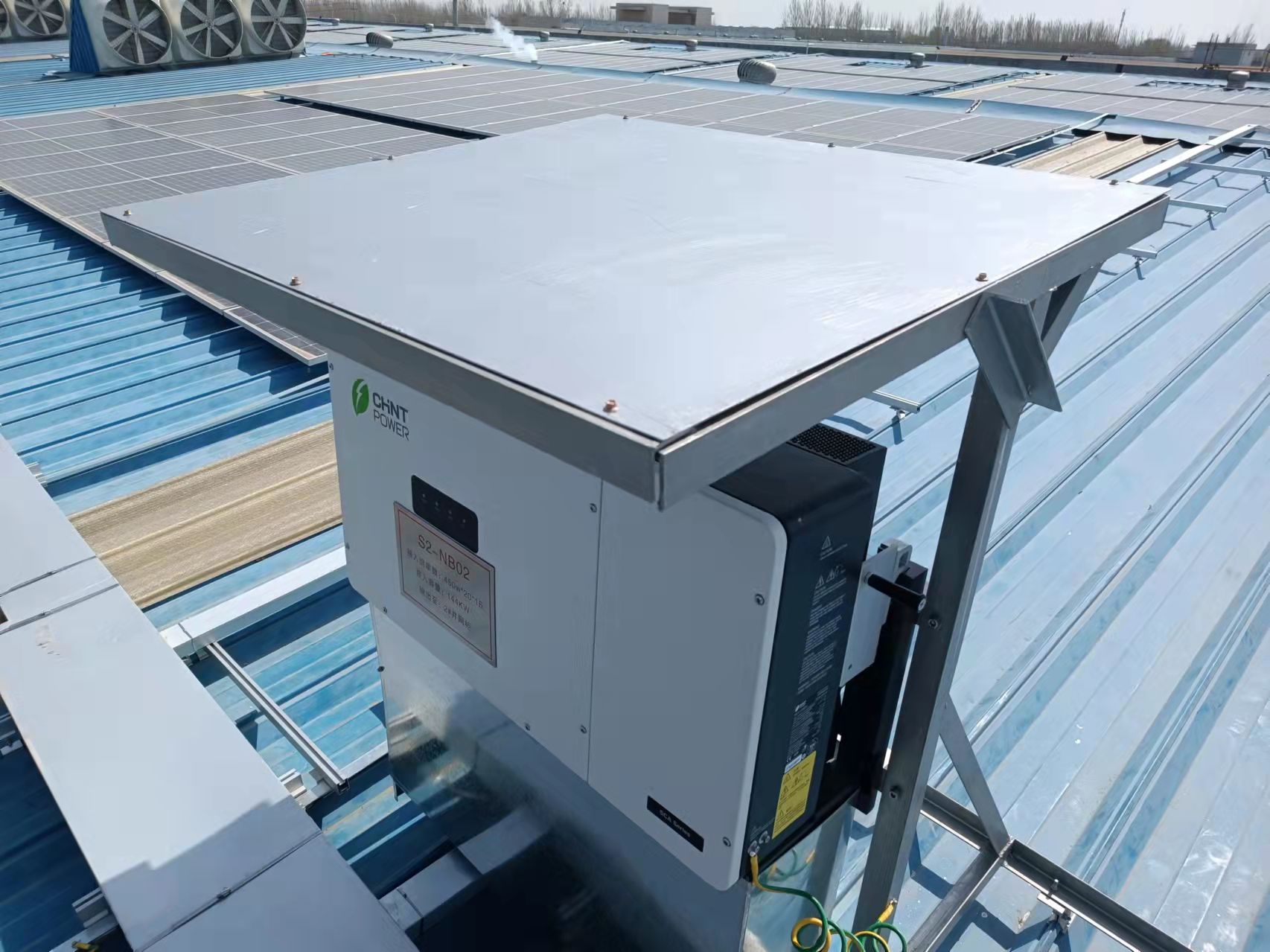

二、光伏三大件安装:支架安装-彩钢瓦屋顶,采用夹具固定;组件安装-采用450瓦高效正泰品牌组件;逆变器安装-采用正泰品牌逆变器。

三、并网柜:装有智能断路器:具备短路速断,长延时保护功能和分励脱扣,欠压脱扣,漏电保护,检有压重合闸功能

四、桥架安装,便于摆放各种线缆,做到支撑线缆,保户线缆和管理线缆。

五、防火阻燃太阳能光伏电缆,具备超轻柔软光伏电缆,户外电缆防鼠蚁的要求,防火,阻燃的效果。

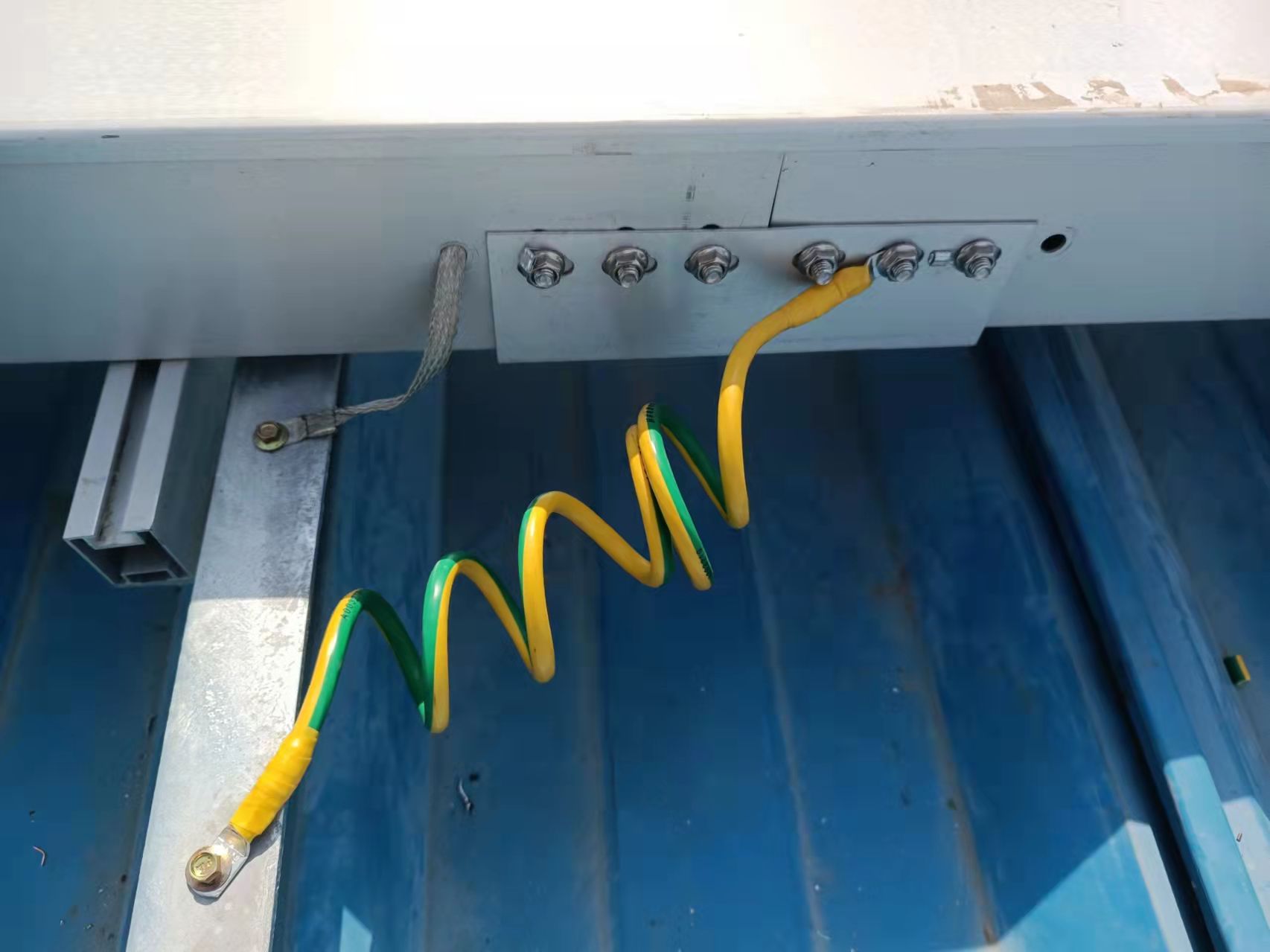

六、接地是避雷技术中非常重要的环节,不管是直击雷,还是感应雷,或是其他形式的雷,方案都是把雷电流接入大地。因此,可靠的接地装置可有效实现光伏电站成功避雷。胜宁项目光伏防雷常见的接地方式如下:
逆变器侧接地

桥架接地

七、交流和直流电缆敷设,认真的工作态度。

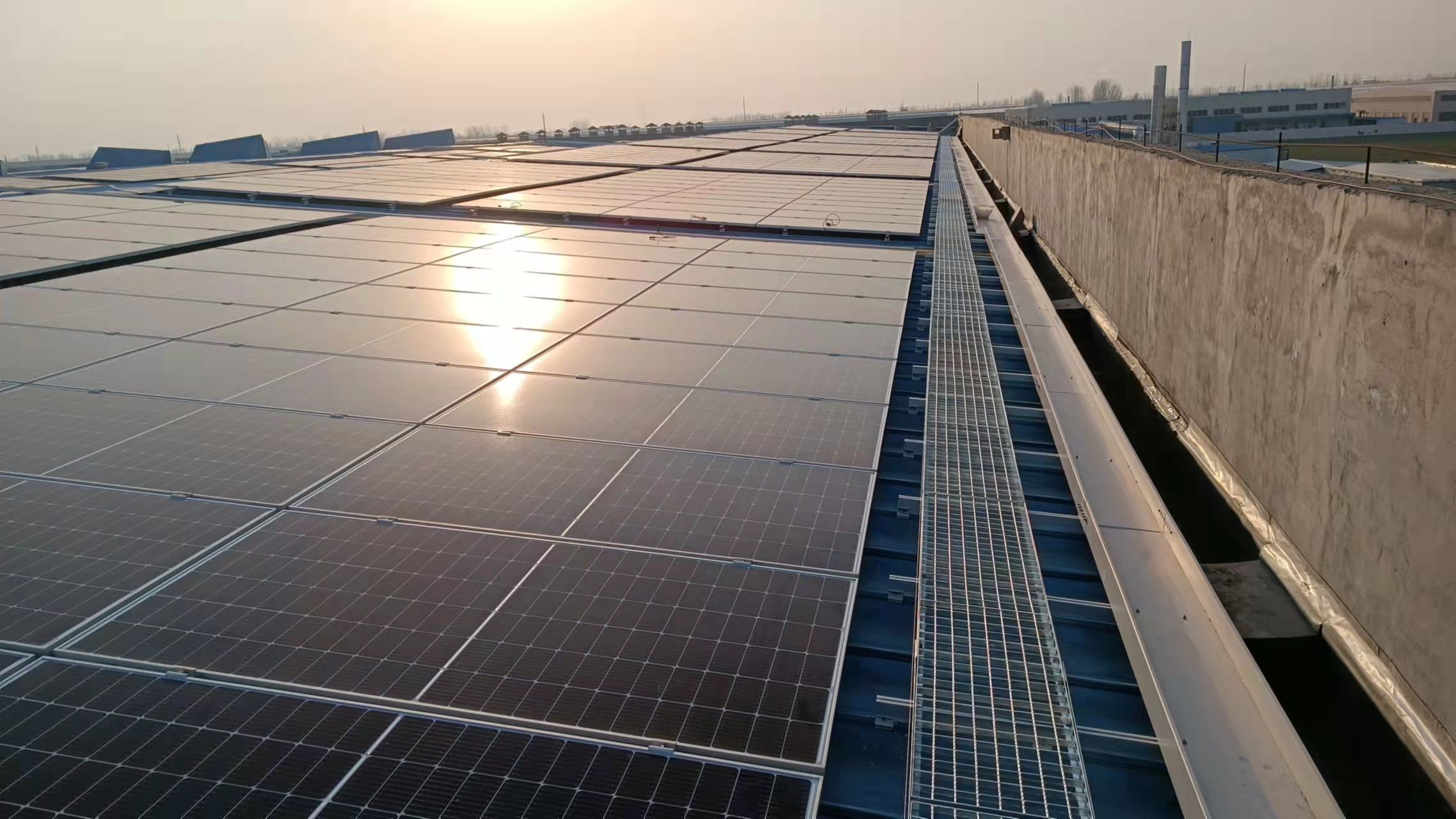

八、运维通道,便于运维人员通行。

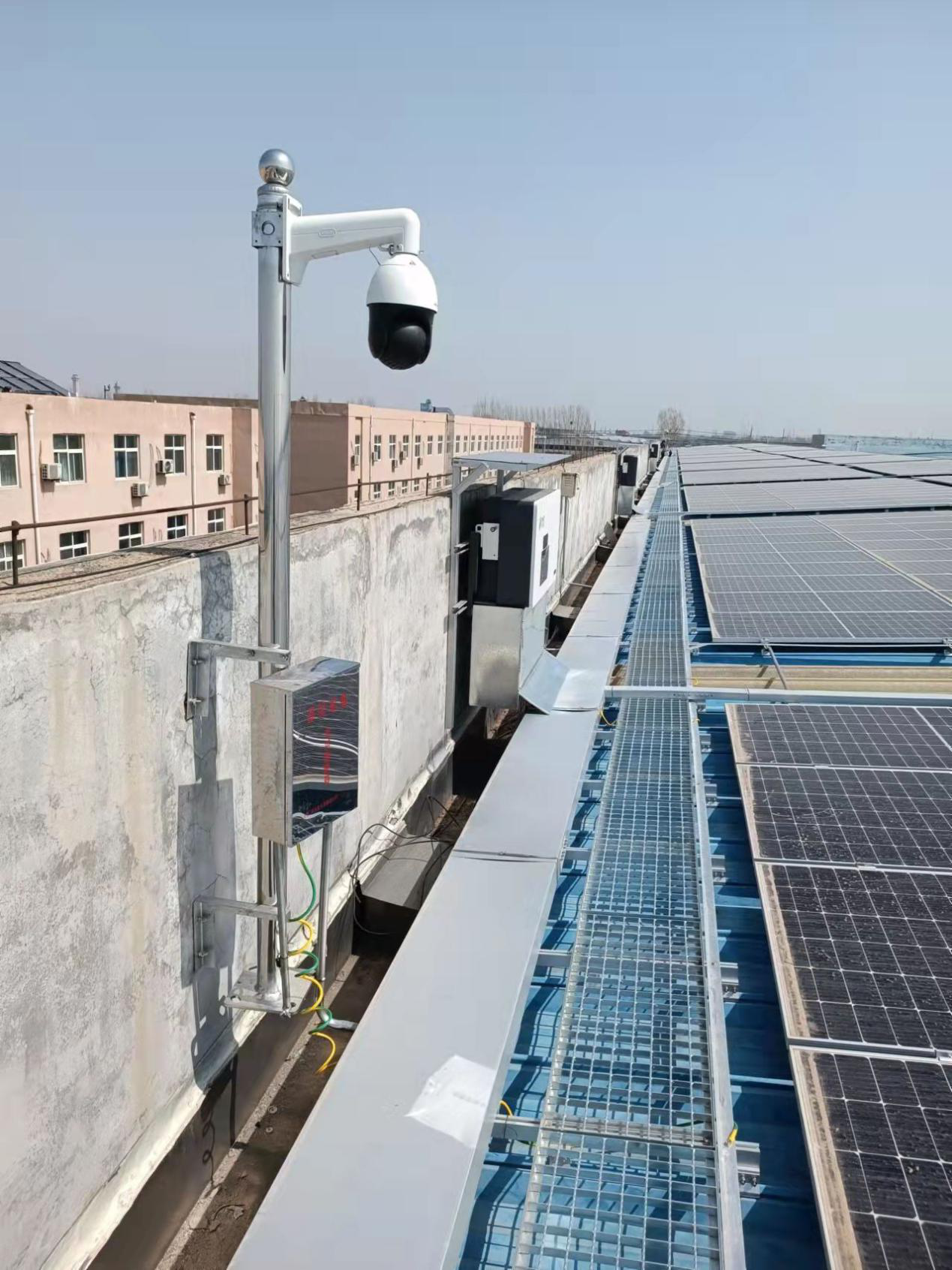

九、监控系统,安装了通讯及视频监控系统。

十、清洗系统,方便业主或者运维公司清洗光伏板灰尘,污渍等。

江苏先创认真的工作态度,精湛的工艺和技能,很强的责任心、有一个很强的工作团队、工作中非常注意细节,造就了先创好的项目,业主给与五星好评。
